9月11日,原本20天施工期的大興化工園區變電站改造升級和大修項目,在華騰化工黨總支統籌安排下,歷經9個日夜的連續奮戰順利完工,恢復供電,將園區各企業生產經營受影響程度降到最低,拼出了 “園區效率”。
大興化工園區110KV變電站作為園區生產和生活的供電中樞系統,其穩定運行狀態直接關系著園區內各企業的正常生產經營,以及干部職工的工作生活。該變電站已運行近20年,存在著設備老化、供電不穩等問題。為了消除用電安全隱患,同時為園區今后長遠發展夯實硬件基礎,華騰化工決定,要在保證安全和施工質量基礎上,在最短時間內對110KV變電站實施升級改造和全面大修。
為此,華騰化工黨總支提前組織謀劃,成立了項目進度保障小組,細化職責分工。此次大修工作涉及3大項目,由3家施工單位逐一實施,按常規施工方案,停電天數將長達20天,這無疑會嚴重影響園區內各企業正常生產運營。為最大限度保障生產運行,華騰化工專業人員經過多次與各施工方協調,反復修訂施工計劃,最終達成了3個項目同時推進的可行性方案,確定9月3日至11日的9天時間里,全面完成此次改造大修項目。
全面統籌、快步實施。7月底,華騰化工完成五防及繼電保護技術升級項目招標工作,為9月份項目實施奠定了基礎。同時,公司根據各單位用電需求,為每家企業配備24小時柴油發電機,以保證停電期間安全設備設施的有效運行,以及監控設備的有效傳輸。
8月份,在項目實施前,華騰化工多次召開會議,對施工期間各項安排進行部署和溝通。按照項目實施進度表倒推工期,逐項落實各項準備工作。

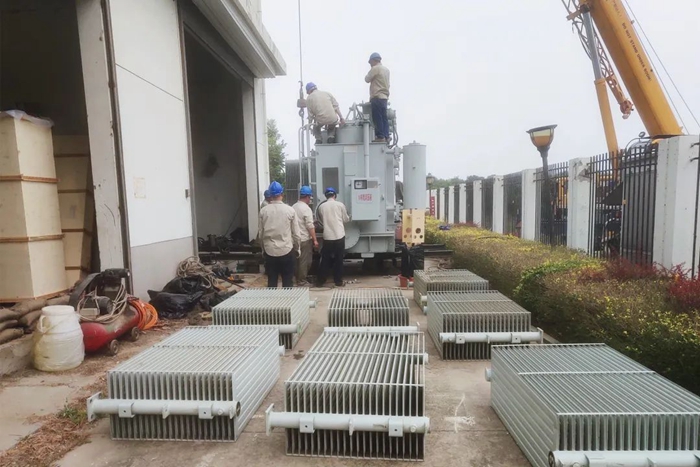

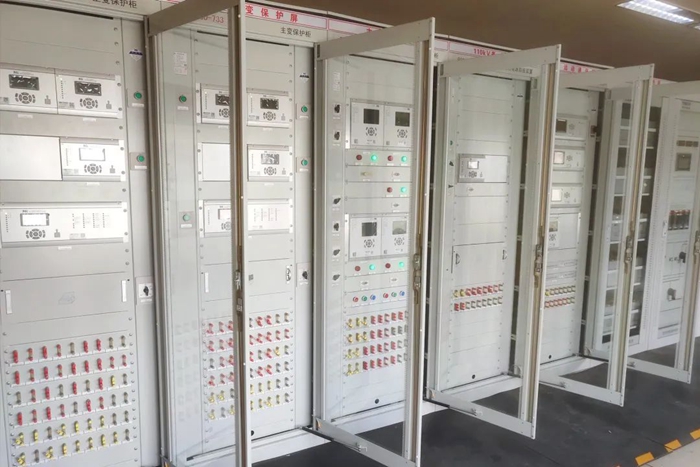

項目實施過程中,華騰化工和集團相關部門嚴密組織,各類設備進場、裝卸、安裝,在時間節點上均能按時到位,三家施工單位高度配合,協調作戰,在確保施工質量的前提下,最終順利完成了此次大修改造項目。
華騰化工相關部門還利用本次機會認真學習相關技術,按期完成了作業人員的培訓任務,為今后工藝運行搭建起基礎條件。
